Sagamu工业园区132kV变电站中建设一回132kV出线、二回10kV出线,沿路采用架空线敷设至园区,在园区内架空敷设,确保各个地块都能就近取电。分系统调试作为变电站投运前的重要环节,涵盖电气设备性能测试、继电保护装置校验、通信及综合自动化系统验证等内容,旨在验证各子系统的功能稳定性与协同性。
整个调试工作分两阶段进行,配合现场安装工作逐步开展,也为业主缩短了工期。

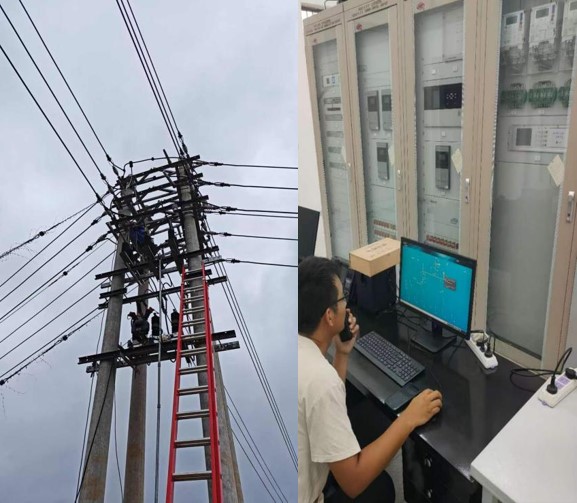

第一阶段,2024年11月,调试人员围绕一次设备及辅助系统展开调试工作,对所有电气系统进行排查,并对前期控制柜电缆敷设凌乱,接线不规范等进行整改。在本阶段,首先对各电气设备进行精细检查,确认设备外观无污染,GIS设备SF6气体压力正常,CVT油位在可视窗内无渗漏油,本体端子箱至汇控箱测控屏回路测试,继电保护装置效验等。一次设备调试主要包括变压器绝缘测试、绝缘系统的介质损耗因数测试、断路器、隔离刀闸的直流电阻测试及互感器的极性检查等。试验前告知调试成员试验时存在的危险因素、安全注意事项。逐项试验后检查确保开关远方、就地手动操作分合正常,机械闭锁关系正确,保护信号、后台电脑显示正确。
第二阶段,在业主安排下,2025年7月调试人员再次进场。在10kV出线水泥基杆安装完成后,对线路进行整改,并对已安装的线路设备进行消缺,消缺结束后对输电线路分段进行交接试验。现场的所有调试工作均按照“反三违、防五类”的要求。
2025年8月1日,所有调试工作全部结束,Sagamu工业园变电站系统受电及线路带负荷试验顺利通过,标志着本变电站所有系统正式投入运行。
